Mobilização de obra é o conjunto de providências necessárias para colocar pessoas, equipamentos, ferramentas, materiais e estruturas de apoio no local certo antes do início efetivo da produção. Em obras executadas longe da base da empresa, essa etapa pode incluir viagens de equipe, alojamento, transporte de ferramental, implantação de almoxarifado, documentação de segurança e programação dos primeiros materiais.
Na prática, uma obra pode atrasar antes mesmo de começar se a equipe chegar e não encontrar cama, ferramenta, EPI, material, acesso liberado ou uma frente de serviço pronta. Por isso, mobilizar bem não é apenas “mandar gente para a obra”: é criar as condições para que a produção comece com segurança e organização.
Este artigo combina orientação técnica com registros de campo. O estudo de caso de Vargeão-SC refere-se a uma obra executada pela Nossa Engenharia, acompanhada pelo autor em sua atividade profissional. A LEITE ENGENHARIA não é a empresa executora desse contrato.
O que é mobilização de obra?
O conceito pode variar conforme o contrato, mas a lógica é simples: reunir e deslocar os recursos necessários até o local da obra e preparar a estrutura para iniciar os serviços. Em norma administrativa recente, o DNIT descreve mobilização e desmobilização justamente como o transporte de recursos, pessoal e equipamentos até o local da obra e seu retorno ao ponto de origem ao final dos trabalhos.
Em obras prediais e reformas, a mobilização costuma envolver muito mais do que o transporte da mão de obra. Dependendo do contrato, podem entrar nessa etapa o alojamento da equipe, veículos, ferramentas, equipamentos, materiais iniciais, áreas de armazenamento, proteção de ambientes, sinalização, documentação de segurança, instalações provisórias e definição dos fluxos de trabalho.

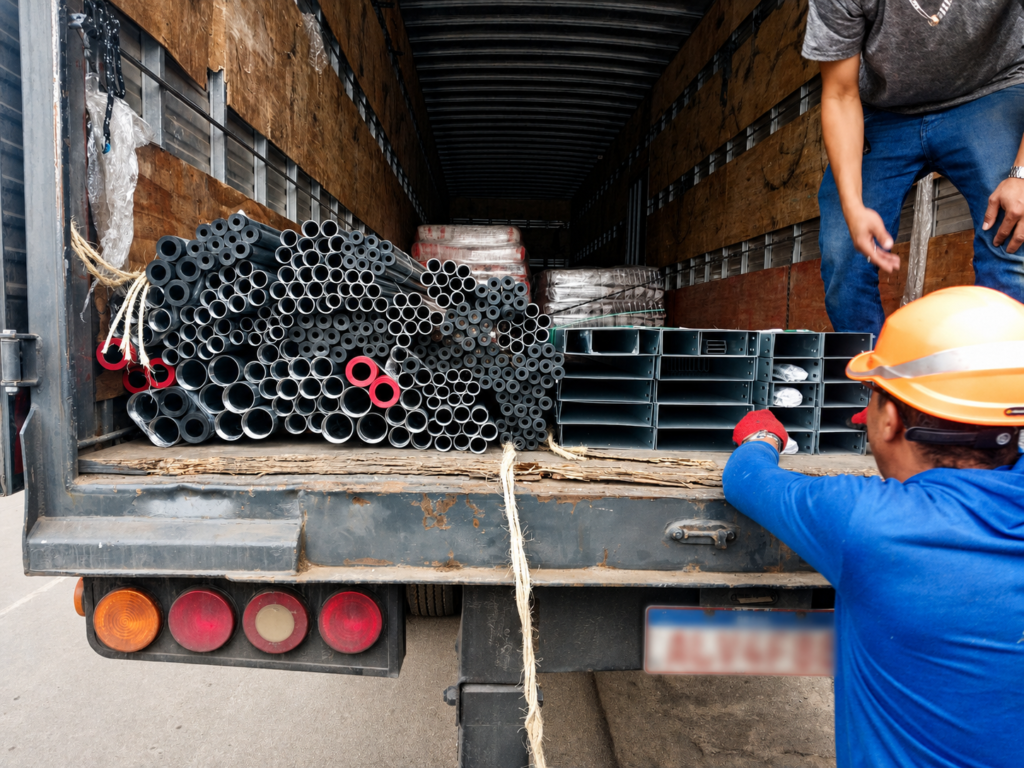

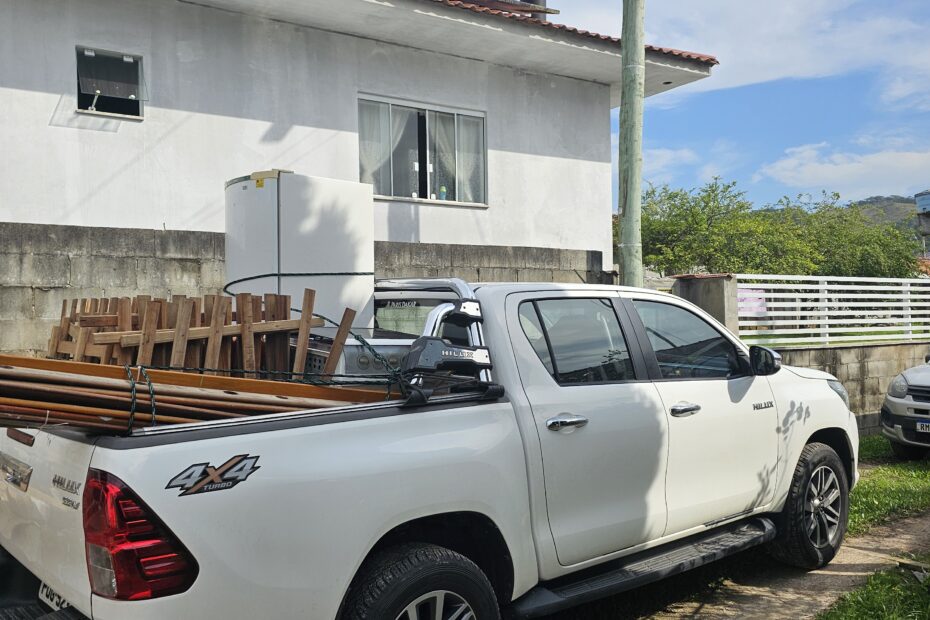

Transporte de recursos durante a mobilização de uma obra em Santa Catarina.
A mobilização começa antes da equipe viajar
Um erro comum é tratar o primeiro dia de obra como o primeiro dia de planejamento. Em operações com equipe deslocada, o ideal é que muitas decisões estejam encaminhadas antes da viagem: quem será mobilizado primeiro, onde essas pessoas ficarão, quais ferramentas serão necessárias, quais materiais precisam estar disponíveis e o que pode ser comprado localmente.
Também é importante relacionar a mobilização ao cronograma. Nem toda especialidade precisa chegar no primeiro dia. Trazer profissionais cedo demais aumenta despesas com hospedagem, alimentação, transporte e mão de obra sem necessariamente aumentar a produção. A sequência das equipes deve acompanhar as frentes que realmente estarão liberadas.
Um caso real: a mobilização de uma obra em Vargeão-SC
Vargeão, no Oeste de Santa Catarina, tinha 3.634 habitantes no Censo 2022 do IBGE. É nesse município de pequeno porte que acompanhamos uma mobilização recente para uma obra de aproximadamente 250 m², com prazo previsto de cerca de seis meses.
O serviço envolve a realocação de uma unidade do Banco do Brasil para um imóvel maior. Neste caso específico, o prédio é recebido vazio para a intervenção, permitindo uma reforma ampla: demolições de piso e forro, retirada de elementos existentes e execução das novas instalações e acabamentos previstos no projeto.
Mesmo antes do início da produção, a Nossa Engenharia iniciou o planejamento da mobilização. Um supervisor foi enviado antecipadamente para conhecer a cidade, avaliar a logística e procurar um alojamento compatível com a permanência da equipe.
Parte da equipe operacional se desloca de estados do Nordeste, especialmente Ceará e Piauí. Alguns trabalhadores chegam de avião; outros, de ônibus. Isso muda completamente a lógica da mobilização: quando a equipe desembarca, não é razoável começar naquele momento a procurar onde ela vai dormir ou descobrir que faltam ferramentas para iniciar o serviço.
A meta é receber os trabalhadores com a estrutura básica já preparada: alojamento definido, camas, instalações sanitárias e cozinha disponíveis, além de ferramentas, EPIs e materiais necessários às primeiras frentes de serviço.
Alojamento faz parte do planejamento da obra
Quando a empresa desloca trabalhadores para permanecer por semanas ou meses em outra cidade, o alojamento não deve ser tratado como uma simples reserva de hospedagem. É preciso avaliar capacidade, higiene, conservação, instalações sanitárias, condições para refeições, guarda de pertences, lavagem e secagem de roupas, deslocamento até a obra e regras de convivência.
A NR-24 trata das condições sanitárias e de conforto nos locais de trabalho e possui requisitos específicos relacionados a alojamentos. A aplicação concreta deve ser verificada conforme a situação da empresa, o vínculo dos trabalhadores, o tipo de instalação e eventuais instrumentos coletivos aplicáveis. Portanto, este artigo não substitui a análise de um profissional de Segurança e Saúde no Trabalho.



Registros do alojamento preparado para receber a equipe mobilizada para a obra.
Ferramentas precisam chegar organizadas e prontas para uso
Em uma obra próxima à sede da empresa, esquecer uma ferramenta pode significar um deslocamento rápido ao almoxarifado. Em outra cidade, o mesmo esquecimento pode interromper uma frente inteira, gerar compra emergencial e consumir horas de trabalho.
Por isso, vale trabalhar com inventário e conferência antes da saída. Equipamentos elétricos, baterias, carregadores, extensões, ferramentas manuais, instrumentos de medição e acessórios devem ser separados de acordo com as primeiras atividades previstas no cronograma.
- separar ferramentas por atividade ou equipe;
- identificar caixas e maletas;
- conferir cabos, baterias, carregadores e acessórios;
- verificar o estado de conservação antes da viagem;
- definir responsável pelo controle do ferramental;
- registrar o que saiu da base e o que chegou à obra.

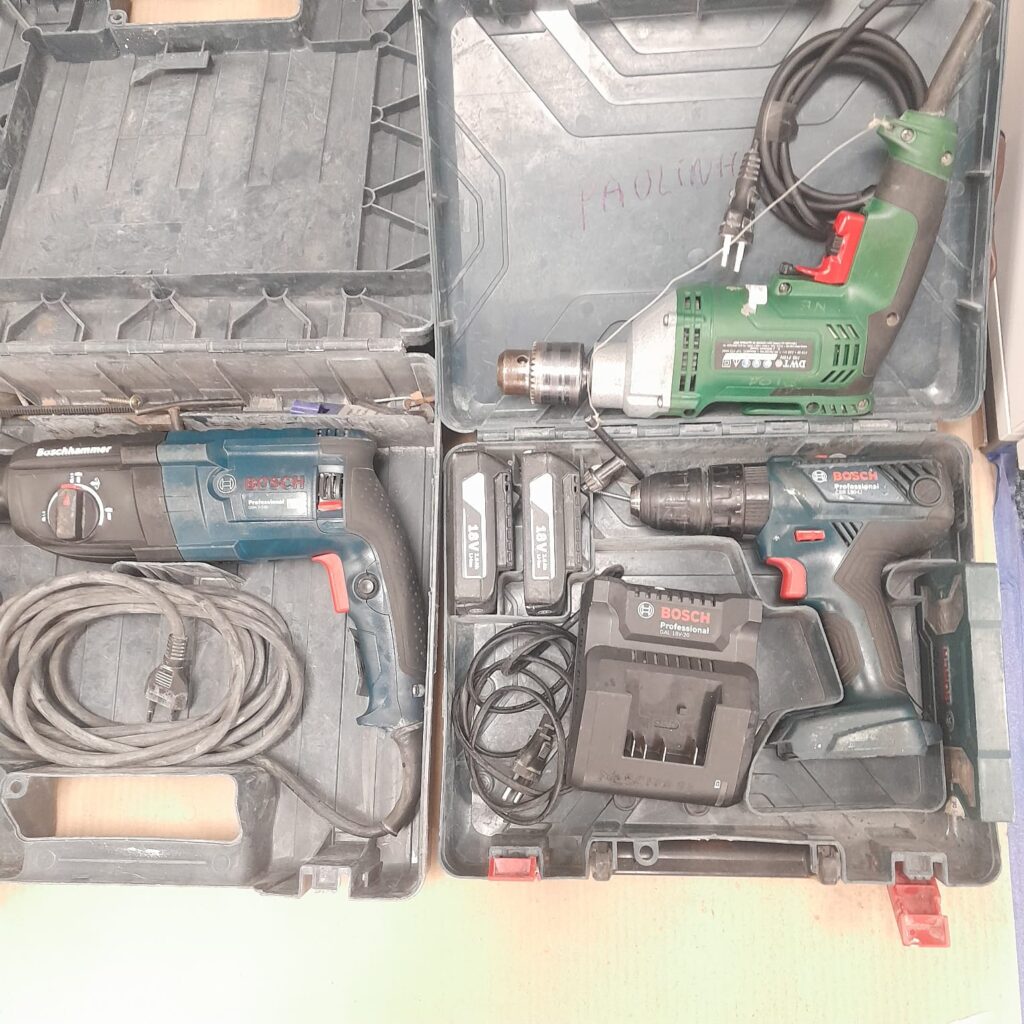

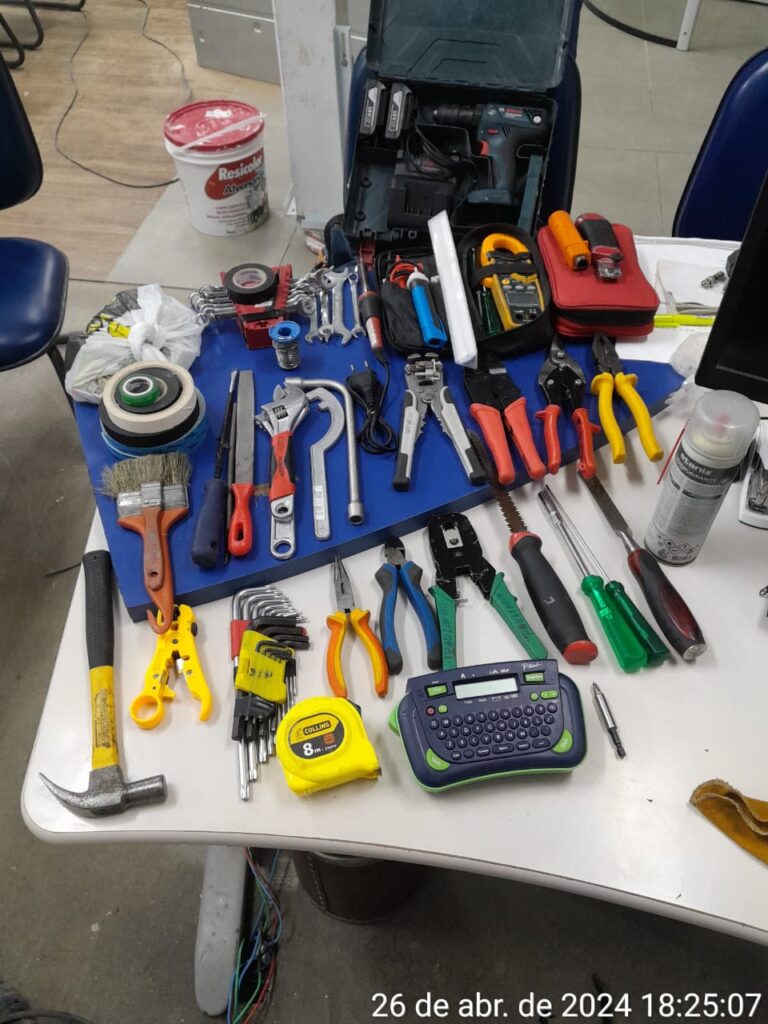

Conferência e organização do ferramental antes do início das frentes de serviço.
Almoxarifado não deve ser apenas um depósito
Material que chegou à obra, mas ninguém consegue localizar, é quase como material que ainda não chegou. Mesmo um almoxarifado provisório precisa permitir que a equipe saiba o que existe, onde está armazenado e para qual frente será utilizado.
Uma organização simples por famílias — elétrica, hidráulica, fixação, ferramentas, consumíveis e materiais de acabamento — já reduz perda de tempo. Em obras com muitos itens pequenos, prateleiras, caixas identificadas e uma planilha de entrada e saída podem evitar compras duplicadas e extravios.
Segurança: a mobilização também é documental
A segurança não começa quando a primeira demolição é executada. A NR-1 estrutura o Gerenciamento de Riscos Ocupacionais e o Programa de Gerenciamento de Riscos (PGR). Para a indústria da construção, a NR-18 estabelece requisitos específicos e determina a elaboração e implementação do PGR nos canteiros de obras, de acordo com as condições previstas na norma.
A NR-18 vigente também prevê a Comunicação Prévia de Obras antes do início das atividades, realizada por meio do sistema disponibilizado pelo Ministério do Trabalho e Emprego. Além disso, o planejamento deve considerar os riscos das atividades, proteções coletivas e individuais, instalações temporárias, treinamentos e demais requisitos aplicáveis à obra.
Importante: os requisitos dependem das atividades executadas e das condições reais do canteiro. Estrutura, eletricidade, trabalho em altura, demolição e outras atividades de risco devem ser planejadas e conduzidas por profissionais habilitados e equipes devidamente qualificadas.
E quando o estabelecimento continua funcionando?
O caso de Vargeão ocorre em um imóvel vazio, mas muitas reformas corporativas e institucionais são executadas enquanto o estabelecimento continua atendendo funcionários ou clientes. Nesse cenário, a mobilização ganha outra camada de complexidade.
Antes de iniciar, é necessário organizar isolamento das áreas, circulação de trabalhadores, entrada e retirada de materiais, controle de poeira, ruído, limpeza, proteção de pisos e mobiliário e eventuais interrupções de água ou energia. Serviços mais invasivos podem precisar ser programados fora do horário de atendimento, conforme as regras do contrato e a análise de segurança.
Em outras palavras: o planejamento da obra precisa considerar não apenas como construir, mas como construir sem comprometer a operação que permanece ao redor do canteiro.
Dois itens simples que podem ajudar na organização
Transparência: esta seção contém links de afiliados do Mercado Livre. A LEITE ENGENHARIA poderá receber uma comissão caso o leitor compre pelos links, sem custo adicional para ele. Os produtos abaixo são exemplos de organização encontrados no marketplace e não foram testados pela LEITE ENGENHARIA.
1. Caixa organizadora de ferramentas
Uma caixa robusta ajuda a separar ferramentas manuais e pequenos acessórios, facilita a conferência antes da viagem e reduz a chance de peças ficarem soltas no transporte. Um exemplo atualmente encontrado no Mercado Livre é a Stanley 19-061 de 19 polegadas, com bandeja removível e travas metálicas.
Ver a caixa de ferramentas Stanley 19-061 no Mercado Livre (link de afiliado).
2. Etiquetadora portátil para caixas e prateleiras
Etiquetas simples podem identificar caixas, maletas, prateleiras e pequenos estoques. Um exemplo disponível no Mercado Livre é a Niimbot D110, etiquetadora térmica portátil com conexão Bluetooth. A indicação aqui é pela utilidade do tipo de produto para organização, não por um teste ou avaliação própria do equipamento.
Ver a etiquetadora portátil Niimbot D110 no Mercado Livre (link de afiliado).
O custo da mobilização precisa entrar no planejamento
Mobilização gera custos que nem sempre aparecem fisicamente na obra pronta: passagens, combustível, fretes, alojamento, alimentação, deslocamentos locais, preparação do canteiro, transporte de equipamentos, tempo de supervisão e eventuais compras emergenciais.
Ignorar esses custos na fase de orçamento pode transformar uma obra aparentemente rentável em uma operação difícil de administrar. Da mesma forma, mobilizar mais recursos do que o necessário aumenta o custo indireto. A solução é relacionar logística, orçamento e cronograma desde o início.
Checklist básico de mobilização de obra
- escopo e condições do local conferidos;
- cronograma inicial definido;
- equipe dimensionada por etapa;
- deslocamento dos trabalhadores organizado;
- alojamento verificado quando necessário;
- documentação e requisitos de SST conferidos;
- ferramentas inventariadas e inspecionadas;
- EPIs e EPCs definidos conforme os riscos;
- materiais das primeiras frentes programados;
- área de armazenamento ou almoxarifado preparada;
- acessos, carga e descarga e circulação planejados;
- restrições de horário, ruído e poeira alinhadas quando houver operação no local;
- registro fotográfico inicial realizado;
- desmobilização considerada desde o planejamento.
Mobilizar bem é preparar a obra para produzir
Uma boa mobilização raramente aparece nas fotografias da obra pronta, mas seus efeitos aparecem todos os dias na execução. Equipe recebida adequadamente, ferramental disponível, materiais organizados, documentação em ordem e primeiras frentes liberadas reduzem improvisos e ajudam o cronograma a começar de forma mais previsível.
O exemplo de Vargeão mostra que, quando a equipe vem de longe, a obra começa muito antes da primeira demolição. Ela começa no planejamento da viagem, na escolha do alojamento, na preparação das ferramentas e na certeza de que, quando os trabalhadores chegarem, terão condições reais de trabalhar.
Precisa planejar uma reforma, executar uma obra ou avaliar tecnicamente um imóvel em Criciúma e região? Entre em contato com a LEITE ENGENHARIA para conversar sobre laudos, projetos e execução.
Perguntas frequentes sobre mobilização de obra
O que entra na mobilização de uma obra?
A mobilização reúne as providências necessárias para iniciar a execução: definição da equipe, deslocamentos, alojamento quando necessário, documentação e segurança, ferramentas, materiais iniciais, acessos e organização do canteiro.
Como planejar o alojamento da equipe de obra?
Antes da chegada da equipe, avalie capacidade, higiene, instalações sanitárias, local para refeições, guarda de pertences, lavagem de roupas, deslocamento até a obra e requisitos aplicáveis de segurança e saúde no trabalho.
Quais custos devem entrar no orçamento de mobilização?
Considere passagens, combustível, fretes, hospedagem ou alojamento, alimentação, deslocamentos locais, preparação do canteiro, transporte de equipamentos, supervisão e compras emergenciais.
Como evitar falta de ferramentas no início da obra?
Monte um inventário por atividade ou equipe, confira equipamentos, cabos, baterias e acessórios antes da viagem, identifique caixas e maletas e registre o que saiu da base e o que chegou ao canteiro.
Conteúdo relacionado
Veja também:
- Reforma de cobertura em Meleiro-SC: do diagnóstico à nova cobertura metálica
- Fissura, trinca ou rachadura: quando se preocupar?
- Infiltração na parede: como descobrir a origem
- Quanto custa reformar um banheiro em Criciúma?
Fontes e referências
- IBGE — Cidades e Estados: Vargeão-SC.
- Ministério do Trabalho e Emprego — NR-1.
- Ministério do Trabalho e Emprego — NR-18.
- Ministério do Trabalho e Emprego — NR-24.
- Ministério do Trabalho e Emprego — Sistema de Comunicação Prévia de Obras (SCPO).
- DNIT — Instrução Normativa nº 03/2026.
Última revisão técnica: 18 de agosto de 2026.
